rong thi công mặt đường asphalt, tưới nhũ tương là bước nhỏ nhưng quyết định độ bền liên kết giữa các lớp kết cấu. Sai thời điểm rải thảm, dù chỉ sớm hoặc muộn vài giờ có thể dẫn đến trượt lớp, bong mặt, hư hỏng sớm, gây tranh cãi nghiệm thu và tốn kém chi phí sửa chữa. Vậy tưới nhũ tương bao lâu thì được trong công tác thi công thảm bê tông nhựa nóng tại Hà Nội? Cùng xem chi tiết trong bài viết này của T&C Việt Nam.
Tưới nhũ tương sau 4 – 6 tiếng rải được thảm đúng không?
Mục lục
Trên hồ sơ thiết kế và trong thực tế thi công, thời gian chờ sau khi tưới nhũ tương khoảng 4 – 6 tiếng là rải được thảm. Tuy nhiên, đây chỉ là khoảng thời gian tham khảo trong điều kiện tiêu chuẩn, không phải áp dụng trong mọi điều kiện thực tế ở các công trình.

Nhũ tương asphalt không khô theo đồng hồ mà trải qua quá trình phân tách, trong đó nước bay hơi và nhựa bitum kết tụ, bám dính lên bề mặt lớp nền. Chỉ khi quá trình này hoàn tất, lớp nhũ tương mới phát huy đúng vai trò dính bám giữa các lớp kết cấu mặt đường.
Mốc thời gian 4 -6 tiếng đủ điều kiện để rải thảm chỉ mang tính chất tham khảo. Thực tế, có công trình sau 4 tiếng lớp nhũ tương đã đạt trạng thái phân tách hoàn toàn. Nhưng cũng có trường hợp sau 6 đến 8 tiếng bề mặt vẫn chưa đủ điều kiện. Nguyên nhân do tốc độ phân tách của nhũ tương dựa vào nhiều yếu tố thực tế tại hiện trường, không thể quy đổi đơn thuần ra mức thời gian cụ thể.

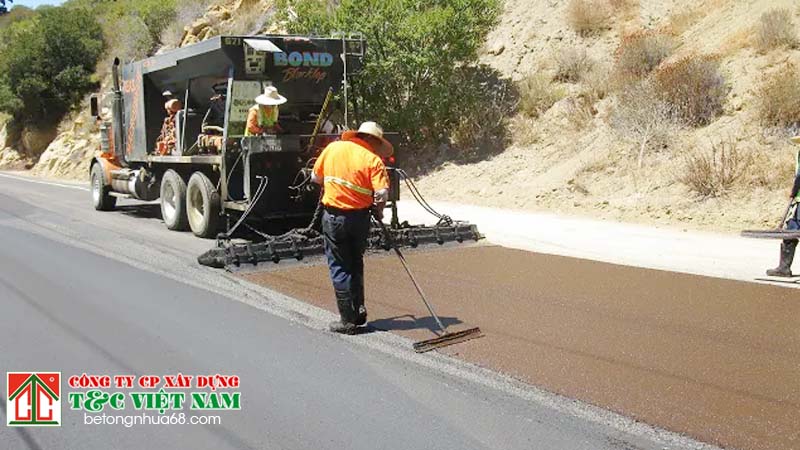

Các yếu tố ảnh hưởng đến thời gian chờ
Thời gian chờ sau khi tưới nhũ tương không cố định mà thay đổi theo nhiều yếu tố kỹ thuật và điều kiện thi công thực tế. Việc đánh giá đúng các yếu tố này giúp lựa chọn thời điểm rải thảm bê tông nhựa Asphalt phù hợp, đảm bảo lớp nhũ tương phân tách hoàn toàn và đạt độ bám dính yêu cầu. Nếu bỏ qua, nguy cơ bong tróc và giảm tuổi thọ mặt đường là rất lớn.

Loại nhũ tương sử dụng trong thi công
Đối với tưới dính bám giữa hai lớp bê tông nhựa, các loại nhũ tương phân tách nhanh như CRS-1 hoặc CRS-1h thường được sử dụng, cho phép thời gian chờ rải thảm ngắn hơn trong điều kiện thuận lợi. Ngược lại, khi tưới thấm bám trên lớp móng cấp phối đá dăm, nhũ tương phân tách chậm như CSS-1 hoặc CSS-1h cần nhiều thời gian hơn để nhựa thẩm thấu vào kết cấu rỗng của lớp móng trước khi rải thảm bê tông nhựa nóng.
Điều kiện thời tiết tại hiện trường
Thời tiết là yếu tố có ảnh hưởng rất lớn đến quá trình phân tách của nhũ tương asphalt. Trong điều kiện nắng nóng, khô ráo, nước trong nhũ tương bay hơi nhanh, giúp rút ngắn thời gian chờ. Ngược lại, khi thi công trong thời tiết ẩm ướt, âm u hoặc có gió lớn, quá trình phân tách bị kéo dài. Đặc biệt, nếu xảy ra mưa sau khi tưới nhũ tương, việc rải thảm phải tạm dừng để đánh giá lại toàn bộ lớp tưới, tránh nguy cơ bong tróc sau khi đưa mặt đường vào khai thác.
Đặc điểm lớp nền trước khi rải thảm
Trên bề mặt bê tông nhựa cũ, nhũ tương thường phân tách nhanh và dễ kiểm soát hơn. Trong khi đó, với lớp móng cấp phối đá dăm, nhũ tương cần thời gian để thẩm thấu sâu vào các khe rỗng. Nếu rải thảm quá sớm trong trường hợp này, lớp nhựa thấm bám chưa phát huy hết tác dụng, dẫn đến giảm khả năng liên kết giữa móng và lớp bê tông nhựa phía trên.
Dấu hiệu nhận biết đã đủ thời gian
Trong thi công thực tế, việc quyết định thời điểm rải thảm không nên dựa vào đồng hồ mà phải dựa vào trạng thái của lớp nhũ tương. Lớp nhũ tương chỉ được coi là đạt yêu cầu khi đã chuyển hoàn toàn sang màu đen, bề mặt khô ráo, không còn hiện tượng lỏng, chảy hay đọng vũng, không dính tay và không bám vào bánh xe của máy rải. Ngoài ra, lớp tưới phải được tư vấn giám sát kiểm tra và xác nhận đủ điều kiện nghiệm thu trước khi tiến hành rải thảm.
Rải thảm khi lớp nhũ tương còn ướt là một lỗi thi công nghiêm trọng theo quy trình thi công thảm bê tông nhựa nóng, có thể dẫn đến hiện tượng trượt lớp, bong mặt và hư hỏng sớm chỉ sau một thời gian ngắn khai thác. Ngược lại, nếu để quá lâu mới rải thảm, bề mặt nhũ tương dễ bị bụi bẩn bám vào, làm giảm khả năng dính bám giữa các lớp kết cấu và có thể phải tưới lại, gây phát sinh chi phí và ảnh hưởng đến tiến độ thi công.

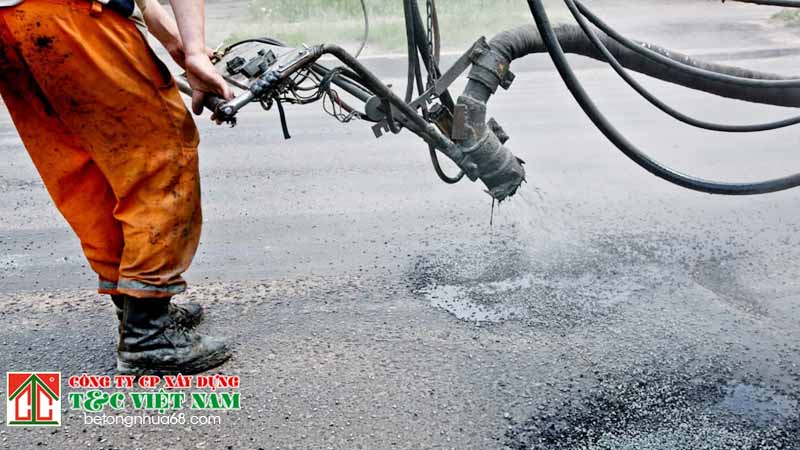

Lưu ý quan trọng gì trước và sau khi tưới nhũ tương
Không thực hiện tưới nhũ tương khi có mưa hoặc gió lớn, vì nước và gió sẽ làm loãng, phân tán nhũ tương, ảnh hưởng trực tiếp đến khả năng bám dính giữa các lớp kết cấu mặt đường.
Việc tưới nhũ tương phải được kiểm soát chặt chẽ theo chỉ dẫn của tư vấn giám sát, từ loại nhũ tương sử dụng, định mức tưới đến thời gian chờ, nhằm đảm bảo lớp nhựa phát huy đúng vai trò kết dính hoặc thấm bám.

Với tưới dính bám (Tack Coat), thường sử dụng nhũ tương phân tách nhanh như CRS-1, thời gian chờ có thể dao động từ 15–30 phút đến vài giờ tùy điều kiện thời tiết. Trong điều kiện thi công thực tế, để tránh hiện tượng bám dính vào bánh xe máy rải, lớp nhũ tương thường cần khoảng 4–6 giờ trước khi tiến hành rải bê tông nhựa.
Với tưới thấm bám (Prime Coat) trên lớp móng đá dăm, sử dụng nhũ tương như CSS-1, thời gian chờ thường dài hơn, có thể lên tới 24 giờ, nhằm đảm bảo nhựa thẩm thấu đầy đủ vào các khe rỗng của lớp móng.
Chỉ được rải thảm bê tông nhựa khi lớp nhũ tương đã phân tách hoàn toàn, bề mặt chuyển sang màu đen đồng nhất và đạt độ bám dính cần thiết. Không rải bê tông nhựa khi lớp nhũ tương còn ướt hoặc tồn tại nước đọng, vì sẽ làm mất liên kết giữa các lớp, gây bong tróc sớm trong quá trình khai thác.
Tham khảo thêm: Báo giá thi công thảm bê tông nhựa nóng tại Hà Nội hiện nay
Lời kết
Từ kinh nghiệm thực tế thi công và nghiệm thu các dự án asphalt, có thể khẳng định rằng không tồn tại một mốc thời gian cố định cho câu hỏi “tưới nhũ tương bao lâu thì thảm”. Thời điểm rải đúng phải được xác định dựa trên sự kết hợp giữa loại nhũ tương, điều kiện thời tiết, đặc điểm lớp nền và đặc biệt là trạng thái phân tách thực tế của lớp nhũ tương tại hiện trường.
Với các dự án yêu cầu chất lượng cao và độ bền lâu dài, T&C Việt Nam cung cấp giải pháp trạm trộn bê tông nhựa nóng và công nghệ kiểm soát thi công giúp ổn định chất lượng lớp dính bám, giảm rủi ro bong tróc và tối ưu hiệu quả vận hành cho nhà thầu và chủ đầu tư. Quý khách vui lòng liên hệ Hotline 0973.188.288 để được chúng tôi tư vấn hỗ trợ nhanh chóng nhất. Xin cảm ơn!
